摘 要:本文结合工程实例,对超平混凝土耐磨地坪的施工关键技术进行了研究与工程应用。结果表明,通过配制C30高性能耐磨基层混凝土,铺设金刚砂耐磨骨料,辅以激光整平技术等措施,超平混凝土耐磨地坪达到了表面平整度的超高要求:90%地面允许偏差≯2㎜/3m及10%地面≯3㎜/m;形成了超平耐磨地坪施工关键技术体系,工程应用效果良好,为超平混凝土耐磨地坪在重庆地区的推广应用提供参考。
关键词:超平耐磨混凝土,激光整平,耐磨骨料
Constrution Technology of Super Flat Wear-resistant Concrete Floor
JIN Chao1, CHEN Wei2
• (1.Chongqing Jinzhizhan Concrete CO., LTD, Chongqing, 400037, China;
2.CMCU Engineering CO., LTD, Chongqing, 400039, China)
Abstract:In this paper, the key construction technique of super flat wear-resistant concrete floor is researched and applied combining engineering examples. results show that: the super flat wear-resistant concrete floor meets the flatness requirement of 3 micrometer in 2 meter of 90% floor and 3 micrometer in 1 meter of 10% floor by preparing C30 high performance wear-resistant base concrete, laying emery wear-resistant aggregates, supplementing laser leveling technology and other measures, and the key technology system of super flat wear-resistant floor construction has been formed, Its actual application has shown that the effect is well and can apply to the similar works.
Key words: super flat wear-resistant concrete; laser leveling technology; wear-resistant aggregate
1工程概况
重庆某保税物流中心位于两江新区,是重庆市打造现代保税物流发展的“内陆物流港”的重要基础设施,建筑结构为单层工业厂房,其中1号厂房建筑面积17201m2。本工程施工采用超平耐磨地坪施工,鉴于其较高的地面平整度、耐磨度和更长的使用寿命,被认定为目前世界上最高规格和最高标准的一类地坪。其施工难点主要体现为:
(1)表面平整度指标要求严苛:超平地坪要求90%地面允许偏差≯2㎜/3m,10%地面≯3㎜/m,远远超过国家标准GB50209-2002《建筑地面工程施工质量验收规范》中“80%地面允许偏差≯4㎜/2m,20%地面≯6㎜/2m”的规定;
(2)基层混凝土质量控制难度大:在施工过程中基层混凝土的泌水速率、凝结时间必须均匀一致,同时混凝土抗离析及抗裂能力必须显著高于普通混凝土,才能保证面层的施工质量;
(3)施工经验十分缺乏:经查阅文献,超平耐磨地坪在国外应用较多,国内仅有南车轨道车间等少数几个工程有应用报道,缺乏可借鉴参考的施工经验。
2结构及材料设计
2.1地坪结构设计

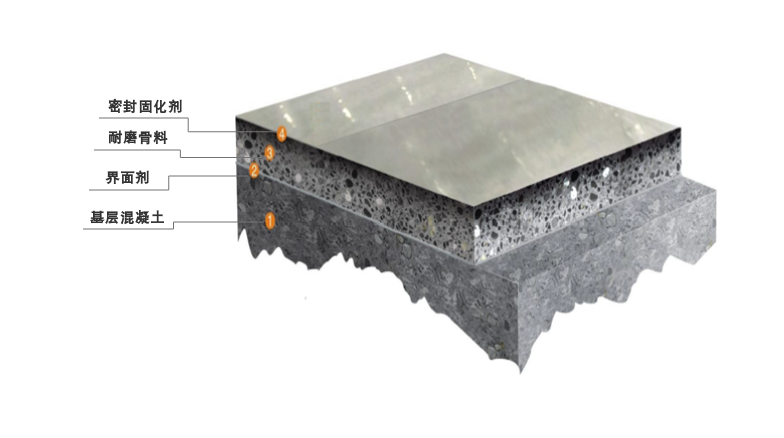

超平耐磨地坪结构设计(见图1)采用如下结构:
基层:采用泌水率小、抗离析性及抗裂性好的C30高性能混凝土,结构厚度300mm;
界面:采用粘结力强、适用性好的乳液型界面剂;
耐磨层:采用水泥基耐磨材料,厚度100mm。

图1 超平耐磨地坪结构设计示意图
2.2基层混凝土设计
2.2.1原材料选择
(1)水泥
将胶砂强度、凝结时间稳定以及与外加剂相容性好作为水泥选择的原则,经过市场调查、我司长时间的应用经验和试验比选,选定重庆台泥P•O42.5R水泥,其性能指标如表1所示。
表1 台泥P.O42.5R水泥基本性能指标
碱含量 (%) | 初凝时间 (min) | 终凝时间 (min) | 抗压强度(MPa) | 抗折强度(MPa) | ||
3d | 28d | 3d | 28d | |||
0.7 | 170 | 210 | 30.4 | 49.2 | 5.0 | 7.7 |
(2)细集料
结合重庆的地材情况,采用混合砂作为细集料,其中天然砂为湖北枝江河砂(细度模数1.0),机制砂为石灰石机制砂(细度模数3.0),特细砂和机制砂按照2:8的比例混合,混合后细度模数约为2.6。
(3)粗集料
选择重庆地区较为常见的石灰岩碎石,主要技术指标为:级配为 5~10mm和10~20mm规格的碎石,母岩强度104 MPa,针片状含量≤1.0%,含泥量≤0.4% ,泥块含量≤0.2%,压碎指标4.8%。
(4)外加剂
为保证混凝土工作性能和凝结时间的稳定,通过大量试验比选,选择减水率28%、与台泥水泥适应性好的建研科之杰Point-400S型聚羧酸高效减水剂。
2.2.2配合比确定
根据基层混凝土的施工要求,确定混凝土设计要求为:强度等级为C30,水灰比不超过0.45,混凝土入模坍落度控制在180±20mm,最大骨料直径不得超过30mm,粉煤灰掺量≤3%,不可掺加矿粉,混凝土初凝时间控制在8~10h。经过多次试验确定混凝土配合比及性能指标如表2、表3所示。
表2 C30超平耐磨地坪基层混凝土配合比 (kg/m3)
水泥 | 特细砂 | 机制砂 | 5-10mm碎石 | 10-20mm碎石 | 外加剂 | 水 |
310 | 155 | 619 | 350 | 810 | 6.1 | 136 |
表3 C30超平耐磨地坪基层混凝土性能指标
坍落度(mm) | 扩展度(mm) | 初凝时间 (min) | 压力泌水率(%) | 3d早期收缩(%) | 抗压强度(MPa) | ||||
初始 | 2h后 | 初始 | 2h后 | 3d | 7d
| 28d
| |||
190 | 180 | 485 | 485 | 520min | 8.2 | 110×10-6 | 21.0 | 28.1 | 39.6 |
2.3施工工艺设计

图2超平耐磨地坪施工工艺流程图
3地坪施工
3.1混凝土生产
为避免超平耐磨混凝土生产浇筑过程形成冷缝,必须保证生产的连续性。每次混凝土生产前,需根据计划方量、配合比计算好材料需求量,提前做好材料、设备、人员的准备工作,并做好应急预案,保证整个混凝土生产连续不间断,需根据施工进度掌握好发车节奏。
混凝土工作性对耐磨地坪的后期施工影响巨大,因此需对每车出厂的混凝土工作性能进行监测,确保工作性的稳定。
3.2混凝土浇筑
混凝土浇筑是影响混凝土品质的主要环节,因此必须事先拟定好计划,并得到项目监理的认可;监理人员审核浇筑计划时,应将影响混凝土浇筑的各个因素及实施的可行性等审核。
混凝土浇筑从开始到结束应严格进行管理,混凝土浇筑以一个方向为原则(从左侧开始,往右侧移动,一排结束后重复进行),搅拌站根据浇筑速度合理发车,保证整个过程连续不间断,罐车在现场不等时,确保入模混凝土的坍落度稳定。浇筑后必须用振动棒或其他同等工具捣实,再用刮尺刮平,面层不能露出石子,达到一定的平整度。
3.3激光整平
激光整平之前,需做好准备工作:检查外围模板是否已经支护完整,找出指定标高,安装激光发射器(如图3),确认激光整平施工设备、工人、耐磨材料及设备是否到场就位。同时,混凝土的坍落度必须符合激光整平要求,并确保混凝土可连续供应。

图3 超平耐磨地坪激光整平
混凝土浇筑到位后,首先由人工按标高高度将混凝土基本摊平,并及时振捣,混凝土整平前要进行初平,初平后的混凝土高度高于既定标高;激光整平机及时就位,在激光发射器的引导下有序对混凝土进行精确刮平同时振动整平,整平过程中以同一方向为原则,同时注意激光整平机整平作业时行进速度不可过快,局部边角处由专人进行手工刮平,完成上述工序后,注意观察等待混凝土初凝。

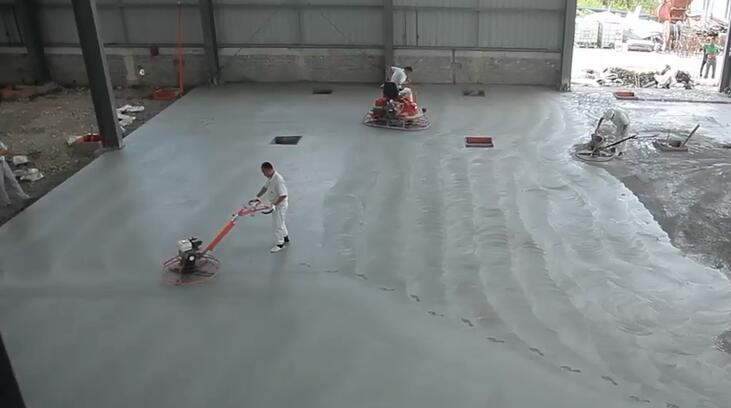

3.4耐磨骨料施工
金刚砂耐磨骨料用量为6kg/m2。大约在混凝土摊铺4 -10 小时后(根据温度及基层混凝土的情况确定)对基层混凝土进行预处理。使用单盘及双盘抹光机,安装搓平圆盘,在混凝土初凝时反复搓平,直到提出混凝土浆料。铺设耐磨骨料前依据可施工区域的面积及进度情况,严格控制布料时机。一般分二次以上布料,待骨料吸收水分颜色变深时,进行加装圆盘的机械镘作业(如图4),使水分完全泌出。每次布完骨料及加装圆盘的机械镘作业后,必须用2米的刮尺找平地面。

图4 耐磨骨料施工
布料时要注意不要布到已完成区域,避免造成污染,特别是交叉作业和分仓作业中;人员及材料进退场通道宜在最后进行施工,以防污染和损坏。机械镘作业应纵横向交错进行。耐磨骨料的最终修饰由机械镘或手工镘加工完成,表面收光作业时尽量减少砂眼和收光痕迹的出现,保持接缝的平整。刚完成的地面应有光泽,基本无水印,无发黑现象。
3.5混凝土养护、切缝

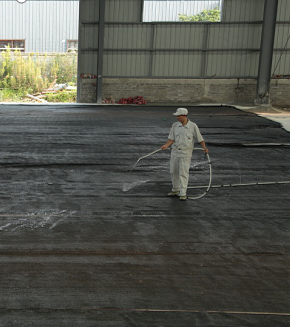

采用覆盖土工布的养护方式,持续浇水保持混凝土湿润,达到养护效果(如图5)。养护龄期28d。

收缩缝切割可在耐磨地坪完成后第三天进行,切割完毕后需注意将缝隙内杂质清理干净,采用水泥基材料填缝剂填缝,并保持和地面高度一致。

图5 超平耐磨地坪养护与切缝
3.5密封硬化剂施工
为进一步封闭地坪表面空隙,提高表面耐磨度、抗渗性,在耐磨地坪养护21天左右,可在耐磨地坪表面涂刷液体硬化剂,使地坪表面完全水化反应形成封闭表面,并使用抛光机进行抛光,获得光亮怡人的效果。
4质量检验
对达到检验龄期的混凝土进行质量检验,结果表明:该工程地坪外观质量、平整度、混凝土抗压强度均达到设计要求,无任何肉眼可见的裂纹,应用效果良好。
5结束语
通过原材料选择、配合比设计、混凝土生产和浇筑、激光整平、耐磨骨料施工、养护、切缝、液体硬化剂施涂抛光等技术措施,成功地实现了超平混凝土耐磨地坪在建筑结构中的应用,并取得了良好的效果,为今后类似的工程应用提供了参考。
参考文献
[1]GB50209-2010建筑地面工程施工质量验收规范[S].北京:中国计划出版社, 2010.
[2]王拴平,王玲.大面积无切缝耐磨地坪关键施工技术[J].施工技术,2017(46):1423-1425.
[3]陈洪毅,侯志远,彭瑞鸿,郭文瑛.超薄耐磨地坪混凝土配合比的研究[J].混凝土,2013(11):150-155.
作者简介:金超,男,1982年生,重庆人,高级工程师,技术总监,从事商品混凝土及其相关产品的技术质量管理。
联系方式:18983398901,20277885@qq.com;
联系地址:重庆市沙坪坝区覃家岗街道新桥村石梯沟社269号附1号 邮编:400037。
